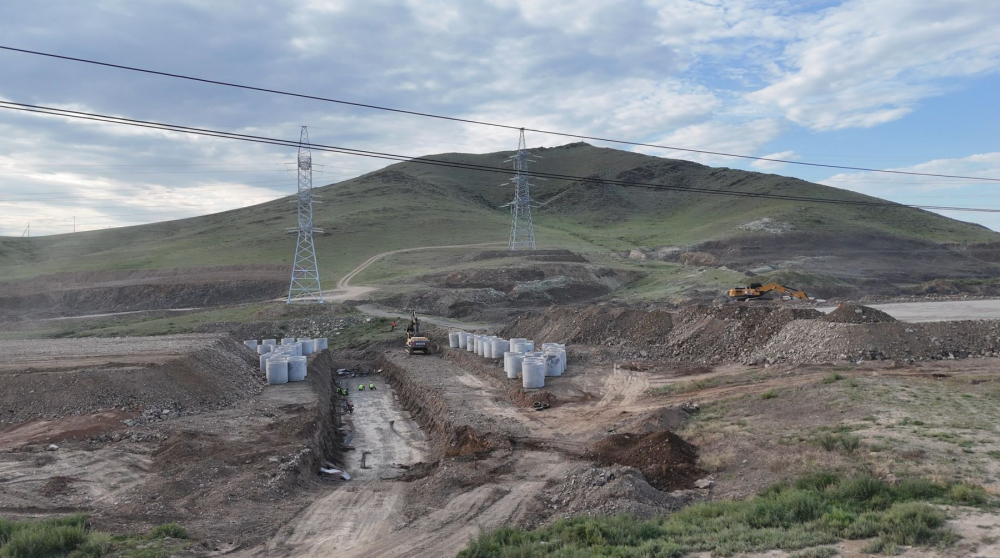

Багахангай-Хөшигийн хөндий-Эмээлт чиглэлийн төмөр зам нь Улаанбаатар хотын стратегийн өндөр ач холбогдолтой төсөл бөгөөд энэ онд багтаан дуусгаж, ашиглалтад оруулах зорилтын хүрээнд бүтээн байгуулалтын ажлыг эрчимжүүлэн ажиллаж байна.
Үүний хүрээнд Зам, тээврийн яамны Төрийн нарийн бичгийн дарга М.Баярмагнай өнөөдөр /2026.08.09/ Багахангай - Хөшигийн хөндий - Эмээлт чиглэлийн төмөр замын бүтээн байгуулалтын төслийн Эмээлт, Шувуун фабрик орчмын трассын дагуу цахилгаан дамжуулах шугамуудыг зөөж, шилжүүлэх ажлын явцтай танилцаж, зарим тулгамдсан асуудлыг газар дээр нь шийдвэрлэн ажиллалаа.
Ажлын эхэнд төмөр замын трасст өртсөн 10кВ, 35кВ-ын шугам шилжүүлэх явцыг гүйцэтгэгч компани болох “Нийслэл түгээх сүлжээ” ХХК-ийн гүйцэтгэх захирал Б.Нямбаяр танилцуулав. 10кВ-ын шугам шилжүүлэх ажлын гүйцэтгэл 96 хувьд хүрч, нийт шилжүүлэх 36 цэгийн 25 зөрлөгөөс 24 зөрлөгийг одоогоор бүрэн чөлөөлж дууссан. Үлдсэн ганц зөрлөгийг ирэх даваа гараг гэхэд чөлөөлж дуусна хэмээн мэдэгдлээ.
35кВ-ын шугам шилжүүлэх ажлын хувьд 75 хувьтай явж байна. Харин ойрын өдрүүдэд орсон борооны улмаас Туул гол үерлэж, тулгуур босгох талбай усанд автсан тул шинээр зураг төсөл боловсруулж, ирэх 7 хоног гэхэд бүрэн дуусгана. Мөн энэхүү ажлыг гүйцэтгэж байх явцад төмөр замын бүтээн байгуулалтын барилгын ажилд саад учрах зүйл байхгүйг гүйцэтгэгч компанийхан мэдэгдлээ.
Үүний дараа “Эрчим хүчний эдийн засгийн хүрээлэн” ТӨААТҮГ-ын хийсэн 220кВ, 110 кВ-ын цахилгаан дамжуулах агаарын шугамын тулгууруудтай огтлолцох, хэсгийн дамжуулагч утаснуудыг хүчитгэх, тулгууруудыг зөөж, шилжүүлэх ажлын зураг төсөвтэй дэлгэрэнгүй танилцав.
Юуны өмнө “Сонгино” дэд станцаас салаалсан 220кВ-ын гурван шугамыг танилцуулав.
110кВ-ын мөн гурван шугамын:
Дээрх ажлын нийт төсөв нь 12.5 тэрбум төгрөг бөгөөд гүйцэтгэгч компаниудыг сонгон шалгаруулах ажлыг маргаашнаас буюу 2026 оны наймдугаар сарын 10-ны өдрөөс эрчимжүүлж эхэлнэ хэмээн Төрийн нарийн бичгийн дарга М.Баярмагнай онцоллоо. Тэрбээр “Шугам шугамаар нь багц ажил болгон тус бүрт нь гүйцэтгэгч компани сонгон шалгаруулах хэрэгтэй. Тэгэж байж энэхүү ажил хурдан хугацаанд хийгдэх боломжтой. Төмөр замын бүтээн байгуулалтын ажлыг эрчимжүүлж байгаа учир цаг хугацаа хэмнэх үүднээс цахилгаан дамжуулах тулгууруудын суурийг цутгах ажлыг урьдчилаад захиалах хэрэгтэй байна. Зураг төсөв батлагдаад, магадлалаар орсон тул өөрчлөгдөхгүй. Бидэнд зураг, төсөв болон тоо хэмжээ бэлэн байгаа тул цаг алдалгүй захиалгаа өгөх ажлыг эрчимжүүлэх хэрэгтэй. Тэгээд гүйцэтгэгч компани сонгон шалгарсан тохиолдолд тоо ёсоор нь худалдан авна” хэмээн холбогдох албаныханд үүрэг болгов.
Мөн Эрчим хүчний яам болон “Эрчим хүчний эдийн засгийн хүрээлэн” ТӨААТҮГ эрхзүйн чиглэлээр дэмжлэг үзүүлэх, зөвлөгөө өгөх чиглэлээр хамтран ажиллах юм.
Төгсгөлд нь төмөр замын гүүр, далангийн ажилтай танилцав. Туул гол дээгүүр өнгөрөх 476 метр урт гүүрийг барих ажлыг “Очирням” ХХК тэргүүтэй таван компани гүйцэтгэж байгаа бөгөөд борооны ус ихээр хуримтлагдаж, голын усны түвшин нэмэгдсэнээр ажил бага зэрэг удааширч байгааг “Очирням” ХХК-ийн удирдлагууд дуулгалаа. Гэсэн хэдий ч инженер, техникийн ажилтнууд усны нөхцөлд тохируулан 24 цагаар ажиллаж байгаа аж. Төрийн нарийн бичгийн даргын зүгээс бороо, хур зэрэг байгалийн давагдашгүй нөхцөл байдал тулгарч буйг ойлгон, стратегийн онцгой бүтээн байгуулалт тул шахуу ажиллан цаг хугацаандаа дуусган, хүлээлгэн өгөхийг үүрэг болголоо.
| Төрийн нарийн бичгийн дарга М.Баярмагнай төмөр замын трассын дагуу цахилгаан дамжуулах шугамуудыг зөөж, шилжүүлэх ажлын явцтай танилцав | |
| Зам, тээврийн яам Facebook |
МЭНДЧИЛГЭЭ
Уур амьсгалын өөрчлөлт болон гамшгийн эрсдэлд тэсвэртэй авто замын зураг төслийг АХБ-ны тусламжтайгаар хэрэгжүүлнэ
Зам, тээврийн салбарын статистикийн мэдээ /2026 оны 9 дүгээр сар/
“Хөдлөх бүрэлдэхүүний бүртгэл мэдээллийн нэгдсэн цахим систем” бий боллоо
Зам, тээврийн сайдын шуурхай хуралдаан боллоо
ЦОГТЦЭЦИЙ СУМААС ГАШУУН СУХАЙТ ХИЛИЙН БООМТ ХҮРТЭЛХ 240.3 КИЛОМЕТР АВТО ЗАМЫН ХӨДӨЛГӨӨНИЙГ НЭЭЛЭЭ
ГАШУУНСУХАЙТ-ГАНЦМОД БООМТЫН ХИЛ ДАМНАСАН ТӨМӨР ЗАМЫН 760 ДАМ НУРУУ УГСАРЧ, ДУУСЛАА
СТАНДАРТЫН ТӨСӨЛД САНАЛ АВЧ БАЙНА
ЗАСГИЙН ГАЗАР: “ОЮУ ТОЛГОЙ”-Н НОГДОЛ АШГИЙН ОРЛОГООР САНХҮҮЖҮҮЛЭХ ЗАРДАЛД ИРГЭДИЙН САНАЛЫГ АВЧ БАЙНА
“УБТЗ” ХНН: Хөх нүүрсний тээвэрлэлтийг эхлүүллээ
БАГАХАНГАЙ–ХӨШИГИЙН ХӨНДИЙ–ЭМЭЭЛТ ЧИГЛЭЛИЙН 127.1 КМ ТӨМӨР ЗАМЫГ НЭЭЛЭЭ
Багахангай-Хөшигийн хөндий-Эмээлт чиглэлийн салбар төмөр замын төслийн танилцуулга
БЭЭЖИН-ШАНХАЙ: ЗАМ, ТЭЭВРИЙН САЙД Б.ДЭЛГЭРСАЙХАНЫ БҮГД НАЙРАМДАХ ХЯТАД АРД УЛСАД ХИЙСЭН АЖЛЫН АЙЛЧЛАЛ ӨНДӨРЛӨЛӨӨ
МОНГОЛ УЛСЫН ҮНДЭСНИЙ АВТО ЗАМЫН ДИЖИТАЛ УДИРДЛАГЫГ БОЛОВСРОНГУЙ БОЛГОХ ТОНОГ ТӨХӨӨРӨМЖ БОЛОН СИСТЕМИЙГ ХҮЛЭЭН АВЛАА
Зам, тээврийн салбарын статистикийн мэдээ /2026 оны 8 дугаар сар/
Зам, тээврийн сайдын багцын улсын төсвийн хөрөнгөөр баригдаж буй төсөл, арга хэмжээний ажлын гүйцэтгэл, санхүүжилтийн 2026 оны 8 дугаар сарын мэдээ
МОНГОЛ УЛСЫН БОСОО ТЭНХЛЭГИЙН ТЭЭВРИЙН КОРИДОРЫГ ӨРГӨЖҮҮЛЭХ, ТЭЭВЭР, ЛОГИСТИКИЙН СТРАТЕГИЙН АЧ ХОЛБОГДОЛТОЙ АВТО ЗАМЫН ТӨСЛҮҮДИЙГ ЕСБХБ-ТАЙ ХАМТРАН ХЭРЭГЖҮҮЛНЭ
Зам, тээврийн салбарын цахим шилжилтийг эрчимжүүлнэ
УЛСЫН ЧАНАРТАЙ АВТО ЗАМ, ЗАМЫН БАЙГУУЛАМЖИЙН АШИГЛАЛТЫН БЭЛЭН БАЙДАЛД ҮЗЛЭГ, ХЯНАЛТ ШАЛГАЛТ ХИЙЛЭЭ
Зам, тээврийн салбарт байгаль орчинд үзүүлэх сөрөг нөлөөллийг багасгах инженерчлэлийг нэвтрүүлнэ
"Саад бэрхшээлээс холболт руу: Зэрлэг амьтдад ээлтэй дэд бүтцийн практик шийдэл" арга хэмжээг зохион байгуулна
НЭГДСЭН ТӨСӨЛ ХЭРЭГЖҮҮЛЭХ НЭГЖИЙН АЛБАН ХААГЧИЙГ СОНГОН ШАЛГАРУУЛАХ ЗАРЛАЛ
Зам, тээврийн сайд Б.Дэлгэрсайхан БНХАУ-ын Төв стратегийн зөвлөх группийн төлөөллүүдийг хүлээн авч уулзлаа
Зам, тээврийн салбарын статистикийн мэдээ /2026 оны 7 дугаар сар/
НЭГДСЭН ТӨСӨЛ ХЭРЭГЖҮҮЛЭХ НЭГЖИЙН АЛБАН ХААГЧИЙГ СОНГОН ШАЛГАРУУЛАХ ЗАРЛАЛ
Төрийн нарийн бичгийн дарга М.Баярмагнай төмөр замын трассын дагуу цахилгаан дамжуулах шугамуудыг зөөж, шилжүүлэх ажлын явцтай танилцав
Зам, тээврийн сайдын багцын улсын төсвийн хөрөнгөөр баригдаж буй төсөл, арга хэмжээний ажлын гүйцэтгэл, санхүүжилтийн 2026 оны 7 дугаар сарын мэдээ
“ОЛОН УЛС, УЛСЫН ЧАНАРТАЙ БОЛОН ТУСГАЙ ЗОРИУЛАЛТЫН АВТО ЗАМ, ЗАМЫН БАЙГУУЛАМЖ АШИГЛАСНЫ ТӨЛБӨР АВАХ ЖУРАМ”-Д НЭМЭЛТ, ӨӨРЧЛӨЛТ ОРУУЛАХ ТӨСӨЛД САНАЛ АВЧ БАЙНА.
ЗАРЛАЛ
Тусгай зөвшөөрөл авахад бүрдүүлэх баримт бичиг, зөвлөмж
Автотээврийн жишиг тариф батлах тухай тушаалын төсөлд санал авч байна.
Салбарын шагналаар шагнагдах иргэдийн бүртгэлийн програм
Нээлттэй мэдээлэл
ЦАХИМААР ТАСАЛБАРАА АВЧ, ЦАГАА ХЭМНЭЭРЭЙ
ЗАМ, ТЭЭВРИЙН ХӨГЖЛИЙН САЙДЫН 2019 ОНЫ 390 ДҮГЭЭР ТУШААЛААР БАТЛАГДСАН АВТОМАШИНЫ ШАТАХУУН ЗАРЦУУЛАЛТЫН НОРМЫГ МӨРДӨХӨД АНХААРАХ АСУУДАЛ, ТАЙЛБАР, ЗӨВЛӨМЖ
Тээврийн хэрэгслийн улсын дугаар захиалах болон хадгалах үйлчилгээ цахимжлаа
Архивын ерөнхий газрын даргын тушаалаар баталсан нийтээр дагаж мөрдөх хэм хэмжээ тогтоосон акт
АЧАА ТЭЭВРИЙН С ЗӨВШӨӨРӨЛ ОЛГОХ ЯВЦ НЭЭЛТТЭЙ БОЛЖЭЭ
ЗАМЫН-ҮҮД БООМТООС 12 ДУГААР САРЫН 10-НААС ЭХЛЭН АЧАА ТЭЭВЭРЛЭЖ ЭХЛЭХЭЭР БОЛЛОО
Авто зам ашигласны төлбөр хураах үйл ажиллагааг үе шаттайгаар цахимжуулж байна
Автотээврийн хэрэгслээр ачаа, зорчигч тээвэрлэх дүрэм шинэчлэн батлах тухай
Зам, тээврийн хөгжлийн сайд Л.ХАЛТАР: ДАРХАНЫ ЗАМЫН БҮТЭЭН БАЙГУУЛАЛТЫН АЖИЛ ЭХЛЭХЭД БЭЛЭН БОЛЖ БАЙНА
ХЯНАЛТЫН ХУУДАС БАТЛАХ ТУХАЙ
ЗАМ, ТЭЭВРИЙН ХӨГЖЛИЙН САЙДЫН ШУУРХАЙ ХУРАЛ БОЛЛОО
А/177 Сайдын тушаал "Тусгай зөвшөөрөл хүсэгч этгээдэд тавих мэргэжилтэй хүний нөөц, техник, тоног төхөөрөмжийн хүчин чадлыг илтгэх нэмэлт шаардлага"
ТАВАН ТОЛГОЙ-ЗҮҮНБАЯН ЧИГЛЭЛИЙН ЭХНИЙ 1.9 КИЛОМЕТР ТӨМӨР ЗАМЫГ ӨНӨӨДӨР УГСАРЛАА
БАЯНЧАНДМАНЬ СУМЫН ТӨВИЙГ ДАЙРАН ӨНГӨРӨХ АВТОЗАМЫН ЗОРЧИХ ХЭСГИЙГ НААДМЫН ӨМНӨ НЭЭХ ЧИГЛЭЛ ӨГӨВ
Нээлттэй өгөгдлийн жагсаалт
“УБТЗ”-Д ХАЛДВАР АВСАН ХҮМҮҮС БҮРЭН ЭДГЭРЧ, ТӨМӨР ЗАМЫН ҮЙЛ АЖИЛЛАГАА ХЭВИЙН БАЙДАЛД ШИЛЖЛЭЭ
